Trong các dự án xây dựng, việc phối hợp giữa nhiều bên đòi hỏi một cơ chế rõ ràng để đảm bảo mọi thay đổi về vật liệu, thiết kế hay biện pháp thi công đều được xem xét và phê duyệt trước khi triển khai. RFA (Request for Approval) là công cụ phổ biến giúp thiết lập quy trình này một cách minh bạch và có kiểm soát.
Khi được vận hành đúng, RFA không chỉ hỗ trợ tuân thủ quy trình mà còn góp phần kiểm soát tiến độ, chi phí và chất lượng dự án. Hiểu rõ bản chất, cách áp dụng và quy trình xử lý RFA sẽ giúp các bên phối hợp hiệu quả hơn trong suốt vòng đời thi công.
RFA trong xây dựng là gì?

RFA (Request for Approval) là yêu cầu phê duyệt chính thức do nhà thầu (chính hoặc phụ) lập và gửi đến các bên có thẩm quyền như chủ đầu tư, tư vấn giám sát hoặc ban quản lý dự án nhằm xin chấp thuận trước khi thực hiện một thay đổi.
Trong quản lý dự án xây dựng, đây là tài liệu quan trọng giúp đảm bảo mọi điều chỉnh liên quan đến thiết kế, vật liệu, hợp đồng, biện pháp thi công,… đều được xem xét và phê duyệt trước khi triển khai.
Trong thực tế vận hành, quy trình RFA được phân tách rõ ràng giữa bên đề xuất và bên phê duyệt. Nhà thầu là đơn vị phát hiện nhu cầu thay đổi và lập hồ sơ, trong khi các bên có thẩm quyền sẽ đánh giá và đưa ra quyết định cuối cùng. Cách phân định này giúp duy trì tính khách quan, đồng thời đảm bảo mọi thay đổi trong dự án đều được kiểm soát chặt chẽ và có trách nhiệm rõ ràng.
Vai trò của RFA trong dự án xây dựng

Ở nhiều dự án xây dựng, RFA được vận hành như một cơ chế kiểm soát thay đổi ảnh hưởng trực tiếp đến chi phí, tiến độ và chất lượng. Những dự án chuẩn hóa và theo dõi RFA bài bản thường hạn chế tốt phát sinh và tranh chấp, trong khi việc xem nhẹ RFA khiến các thay đổi tích lũy và trở thành rủi ro lớn ở giai đoạn nghiệm thu.
Kiểm soát chi phí – tiến độ – chất lượng
Mỗi thay đổi trong thi công đều có thể tác động đến ít nhất một trong ba yếu tố: chi phí, tiến độ hoặc chất lượng. RFA đóng vai trò buộc các bên phải đánh giá trước các tác động này thay vì xử lý sau khi sự việc đã xảy ra.
Ví dụ, thay đổi từ gạch porcelain nhập khẩu sang gạch trong nước với chênh lệch 5 – 10% đơn giá có thể làm đội chi phí lên hàng tỷ đồng nếu áp dụng cho diện tích lớn. Khi có RFA, phương án này được đánh giá đồng thời về giá, nguồn cung và tiêu chuẩn kỹ thuật, giúp các bên chọn giải pháp tối ưu thay vì chỉ nhìn vào đơn giá.
Tăng minh bạch và rõ trách nhiệm giữa các bên
RFA tạo ra một nguồn thông tin thống nhất cho mọi thay đổi, giúp các bên làm việc trên cùng một dữ liệu thay vì trao đổi rời rạc qua email hay tin nhắn. Nhờ đó, mọi quyết định đều được ghi nhận rõ ràng, giảm sai lệch thông tin và hạn chế tranh cãi về trách nhiệm trong quá trình triển khai.
- Nội dung thay đổi được mô tả rõ ràng
- Bên đề xuất và bên phê duyệt được xác định cụ thể
- Thời điểm và trạng thái xử lý được lưu vết đầy đủ
Giảm rủi ro pháp lý và tranh chấp hợp đồng
RFA giúp mọi thay đổi được phê duyệt và ghi nhận bằng văn bản trước khi triển khai, từ đó hạn chế các tình huống thi công sai phạm vi hoặc không được nghiệm thu. Khi phát sinh vấn đề, toàn bộ lịch sử RFA trở thành cơ sở rõ ràng để các bên đối chiếu và xử lý.
Thực tế cho thấy, ở các dự án có hệ thống RFA rõ ràng, tỷ lệ tranh chấp liên quan đến thay đổi thường thấp hơn đáng kể do mọi quyết định đều đã được ghi nhận từ trước, thay vì phải tranh luận lại khi sự cố xảy ra.
Hỗ trợ ra quyết định dựa trên dữ liệu
RFA tạo ra dữ liệu xuyên suốt quá trình thi công, giúp doanh nghiệp nhìn thấy vấn đề ở cấp độ hệ thống thay vì xử lý từng phát sinh riêng lẻ. Khi được tổng hợp và phân tích, dữ liệu này trở thành cơ sở để tối ưu thiết kế, quy trình và hiệu quả triển khai dự án.
Cụ thể, hệ thống RFA có thể cung cấp:
- Nhóm thay đổi phát sinh nhiều nhất (thiết kế, vật liệu, biện pháp…)
- Thời gian phê duyệt trung bình là bao lâu
- Điểm nghẽn thường nằm ở khâu nào trong quy trình
Ví dụ, trong một số dự án hạ tầng, việc phân tích dữ liệu RFA cho thấy hơn 60% thay đổi đến từ xung đột thiết kế giữa các hạng mục thiết kế. Từ đó, doanh nghiệp có thể cải thiện quy trình phối hợp thiết kế ngay từ giai đoạn đầu, thay vì xử lý phát sinh khi đã thi công.
Các loại RFA phổ biến trong xây dựng
Tùy theo tính chất thay đổi, RFA thường được chia thành các nhóm sau:
RFA thay đổi vật liệu hoặc thiết bị
Áp dụng khi nhà thầu đề xuất sử dụng vật liệu/thiết bị khác so với hồ sơ thiết kế hoặc danh mục đã phê duyệt.
→ Thường dùng khi vật tư không còn trên thị trường, giá biến động hoặc có phương án tối ưu hơn về kỹ thuật/chi phí.
RFA thay đổi thiết kế
Liên quan đến việc điều chỉnh bản vẽ hoặc giải pháp thiết kế ban đầu.
→ Sử dụng khi phát sinh xung đột giữa các hạng mục thiết kế, sai sót bản vẽ hoặc yêu cầu thay đổi từ chủ đầu tư.
RFA thay đổi phương pháp thi công
Đề xuất thay đổi biện pháp hoặc trình tự thi công so với phương án đã được phê duyệt.
→ Áp dụng khi điều kiện thực tế khác với kế hoạch, hoặc cần tối ưu tiến độ, an toàn và hiệu quả thi công.
RFA thay đổi phạm vi công việc
Liên quan đến việc bổ sung hoặc loại bỏ hạng mục so với phạm vi hợp đồng ban đầu.
→ Thường phát sinh khi có yêu cầu mới từ chủ đầu tư hoặc điều chỉnh lại phạm vi dự án.
RFA thay đổi tiến độ
Đề xuất điều chỉnh timeline thi công hoặc các mốc bàn giao.
→ Sử dụng khi có yếu tố khách quan (thời tiết, mặt bằng, chuỗi cung ứng) hoặc thay đổi kỹ thuật kéo theo ảnh hưởng tiến độ.
RFA thay đổi chi phí
Liên quan đến việc điều chỉnh ngân sách do các thay đổi trong thiết kế, vật liệu hoặc phạm vi công việc.
→ Áp dụng khi phát sinh ngoài dự toán hoặc cần phê duyệt lại giá trị hợp đồng.
RFA liên quan đến quy định và tiêu chuẩn
Đề xuất điều chỉnh để đáp ứng các thay đổi về pháp lý, tiêu chuẩn kỹ thuật hoặc yêu cầu kiểm định.
→ Thường gặp ở các dự án kéo dài, có cập nhật quy chuẩn trong quá trình triển khai.
Khi nào cần sử dụng RFA trong dự án xây dựng?

Bất kỳ thay đổi nào ảnh hưởng đến phạm vi công việc, vật liệu, biện pháp thi công, tiến độ hoặc chi phí so với hợp đồng đều phải được phê duyệt qua RFA trước khi triển khai.
Cụ thể, các tình huống điển hình bao gồm:
- Thay thế vật liệu so với chủng loại trong hồ sơ thiết kế, kể cả thay đổi nhỏ
- Điều chỉnh bản vẽ thi công (kích thước, vị trí, cao độ…)
- Thay đổi biện pháp thi công so với phương án đã phê duyệt
- Điều chỉnh tiến độ ảnh hưởng đến các mốc bàn giao
- Phát sinh công việc ngoài phạm vi hợp đồng
- Sử dụng vật liệu hoặc thiết bị chưa nằm trong danh mục được duyệt
Một điểm cần lưu ý trong vận hành thực tế: đồng ý miệng hoặc qua tin nhắn không có giá trị thay thế RFA. Nhiều dự án vẫn triển khai dựa trên trao đổi không chính thức, đến khi nghiệm thu hoặc phát sinh tranh chấp thì không có cơ sở hồ sơ để đối chiếu. RFA chính là lớp kiểm soát giúp mọi thay đổi được ghi nhận và bảo vệ quyền lợi của các bên ngay từ đầu.
Quy trình xử lý RFA trong xây dựng

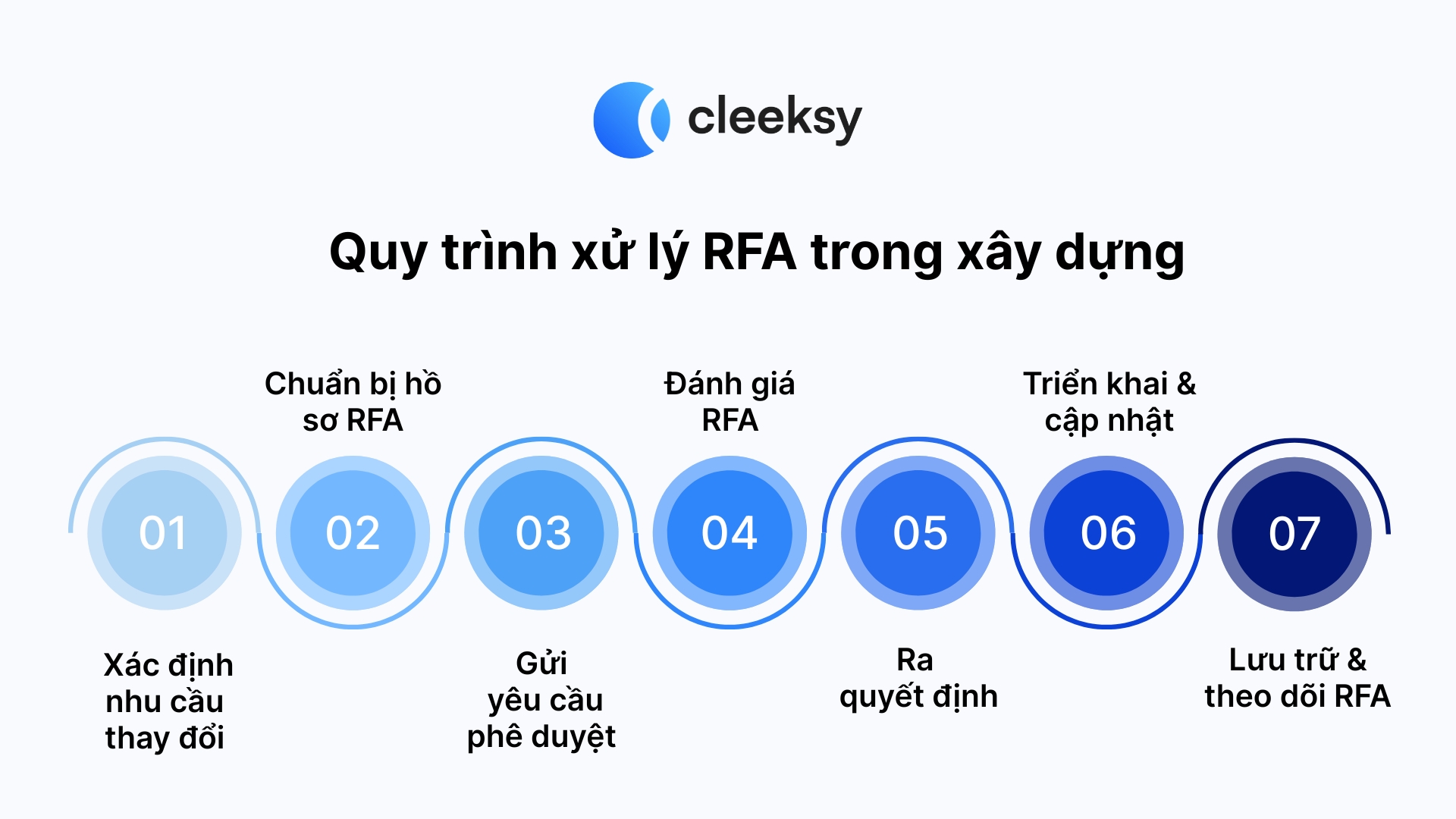

Quy trình RFA là nền tảng giúp dự án kiểm soát mọi thay đổi một cách có hệ thống, từ phát sinh tại hiện trường đến khi được phê duyệt và triển khai. Dưới đây là quy trình 7 bước đang được áp dụng phổ biến tại các dự án xây dựng:
Bước 1: Xác định nhu cầu thay đổi
Nhu cầu lập RFA thường xuất phát ngay tại hiện trường, khi xuất hiện các tình huống như sai lệch giữa thiết kế và thực tế, biến động vật tư, hoặc yêu cầu điều chỉnh từ chủ đầu tư.
Ở bước này, đội ngũ kỹ thuật cần đánh giá nhanh: thay đổi có ảnh hưởng đến chi phí – tiến độ – chất lượng hay không. Nếu có, RFA là bắt buộc để tránh rủi ro về sau.
Bước 2: Chuẩn bị hồ sơ RFA
Đây là bước quyết định chất lượng của toàn bộ quá trình phê duyệt. Hồ sơ RFA cần thể hiện rõ nội dung thay đổi và cơ sở đề xuất, thường bao gồm:
- Mô tả nội dung thay đổi và lý do đề xuất
- Bản vẽ điều chỉnh hoặc tài liệu kỹ thuật liên quan
- Phân tích tác động đến chi phí, tiến độ
- Đề xuất phương án thay thế và biện pháp triển khai
Thực tế triển khai cho thấy, hồ sơ càng rõ ràng ngay từ đầu thì thời gian phê duyệt càng rút ngắn, hạn chế vòng lặp bổ sung.
Bước 3: Gửi yêu cầu phê duyệt (Submit RFA)
Sau khi hoàn thiện, RFA được gửi đến các bên có thẩm quyền (tư vấn giám sát, chủ đầu tư, ban QLDA).
Đồng thời, các bên liên quan (thi công, QA/QC, quản lý dự án…) cần được thông báo để nắm thông tin. Tuy nhiên, mọi thay đổi chỉ được triển khai sau khi RFA được phê duyệt chính thức.
Bước 4: Đánh giá RFA
Bên phê duyệt tiến hành xem xét chi tiết:
- Tính hợp lý về kỹ thuật
- Tác động đến chi phí và tiến độ
- Mức độ phù hợp với hợp đồng và thiết kế
Trong thực tế, nhiều RFA sẽ được phản hồi yêu cầu bổ sung thông tin trước khi đi đến quyết định cuối.
Bước 5: Ra quyết định (Phê duyệt / Từ chối / Yêu cầu chỉnh sửa)
Sau quá trình đánh giá, bên có thẩm quyền sẽ đưa ra quyết định chính thức đối với RFA. Đây là bước quyết định trực tiếp đến việc có được triển khai thay đổi hay không.
- Phê duyệt → chuyển sang triển khai
- Từ chối → dừng hoặc đề xuất lại phương án khác
- Yêu cầu chỉnh sửa → quay lại bước 2 để hoàn thiện hồ sơ
Điểm quan trọng ở bước này là mọi quyết định cần được ghi nhận rõ ràng bằng văn bản hoặc trên hệ thống, bao gồm trạng thái, ý kiến phản hồi và điều kiện đi kèm (nếu có). Đây là cơ sở để triển khai, nghiệm thu và đối soát về sau.
Bước 6: Triển khai & cập nhật dự án
Sau khi RFA được phê duyệt, các bên tiến hành triển khai thay đổi theo nội dung đã được chấp thuận, đồng thời cập nhật lại toàn bộ tài liệu liên quan:
- Cập nhật bản vẽ thi công
- Điều chỉnh tiến độ và kế hoạch vật tư
- Tổ chức thi công ngoài hiện trường
Việc triển khai phải bám sát đúng phạm vi đã được duyệt, tránh phát sinh sai lệch nội dung RFA.
Bước 7: Lưu trữ & theo dõi RFA
Sau khi RFA đã được phê duyệt và triển khai, toàn bộ hồ sơ cần được đóng lại và lưu trữ theo hệ thống thống nhất để phục vụ quản trị dự án trong dài hạn.
- Nội dung đề xuất và phạm vi thay đổi đã phê duyệt
- Tài liệu kỹ thuật, bản vẽ cập nhật và biên bản liên quan
- Quyết định phê duyệt cuối cùng của các bên có thẩm quyền
Việc lưu trữ có cấu trúc giúp dự án dễ dàng truy xuất lại lịch sử thay đổi, đồng thời tạo nền tảng dữ liệu cho việc phân tích, đánh giá và cải thiện quy trình ở các dự án tiếp theo.
Phân biệt RFA với RFI
Trong quản lý dự án xây dựng, RFA và RFI là hai loại tài liệu dễ bị nhầm lẫn nhưng phục vụ mục đích hoàn toàn khác nhau. Hiểu rõ sự khác biệt giúp tránh sai quy trình và giảm rủi ro khi triển khai thực tế.
- RFA (Request for Approval) là yêu cầu phê duyệt một thay đổi trước khi thực hiện.
- RFI (Request for Information) là yêu cầu làm rõ thông tin khi có điểm chưa rõ trong thiết kế hoặc tài liệu.
| Tiêu chí | RFA | RFI |
| Mục đích | Xin phê duyệt thay đổi | Hỏi để làm rõ thông tin |
| Bản chất | Có đề xuất thay đổi cụ thể | Chưa có thay đổi, chỉ là nghi vấn |
| Thời điểm sử dụng | Khi muốn điều chỉnh thiết kế, vật liệu, biện pháp… | Khi phát hiện thiếu hoặc mâu thuẫn thông tin |
| Kết quả | Được duyệt / từ chối / yêu cầu chỉnh sửa | Nhận được câu trả lời, hướng dẫn |
| Tác động | Ảnh hưởng trực tiếp đến chi phí – tiến độ – chất lượng | Gián tiếp, giúp tránh sai sót khi thi công |
| Rủi ro nếu không dùng | Thi công sai, không được nghiệm thu, tranh chấp | Hiểu sai thiết kế, phải làm lại (rework) |
Cách quản lý RFA hiệu quả trong dự án xây dựng
Để RFA thực sự trở thành công cụ kiểm soát thay đổi, doanh nghiệp cần xây dựng hệ thống quản lý bài bản thay vì xử lý rời rạc theo từng tình huống.
Chuẩn hóa quy trình RFA
RFA cần được vận hành theo một workflow thống nhất từ đầu đến cuối, bao gồm: tạo yêu cầu → gửi phê duyệt → đánh giá → ra quyết định → triển khai → lưu trữ.
Việc chuẩn hóa này giúp:
- Giảm phụ thuộc vào kinh nghiệm cá nhân của từng kỹ sư hoặc PM
- Hạn chế tình trạng mỗi bộ phận xử lý theo một cách khác nhau
- Rút ngắn thời gian xử lý do các bước đã được định nghĩa sẵn
Trong thực tế, các dự án không có quy trình chuẩn thường gặp tình trạng RFA bị “loop” nhiều vòng do thiếu thông tin hoặc gửi sai luồng phê duyệt.
Theo dõi trạng thái theo thời gian thực
Mỗi RFA cần được gắn trạng thái rõ ràng (draft, submitted, reviewing, approved, rejected…) và được cập nhật liên tục trong suốt vòng đời xử lý.
Lợi ích thực tế:
- PM có thể nhìn tổng thể: bao nhiêu RFA đang pending, bao nhiêu đang bị chậm
- Phát hiện sớm “điểm nghẽn” trong quy trình (ví dụ: luôn tắc ở bước phê duyệt)
- Tránh tình trạng RFA bị quên hoặc xử lý trễ
Ở các dự án có hàng trăm RFA, việc không theo dõi trạng thái gần như đồng nghĩa với mất kiểm soát tiến độ thay đổi.
Minh bạch trách nhiệm giữa các bên
Quản lý RFA hiệu quả bắt đầu từ việc phân định rõ vai trò trong toàn bộ quy trình, tránh tình trạng xử lý chồng chéo hoặc phụ thuộc vào trao đổi không chính thức. Khi trách nhiệm được thiết lập rõ ràng, quá trình xử lý RFA trở nên minh bạch và có kiểm soát hơn, đồng thời hạn chế các rủi ro thường gặp như:
- RFA bị tồn đọng do không xác định được người đang xử lý
- Chậm phản hồi vì thiếu đầu mối chịu trách nhiệm
- Phát sinh tranh cãi khi không rõ trách nhiệm quyết định
Trong các dự án quy mô lớn, có nhiều nhà thầu và chuỗi phê duyệt nhiều tầng, việc không làm rõ vai trò ngay từ đầu có thể khiến toàn bộ quy trình phê duyệt bị kéo dài và ảnh hưởng trực tiếp đến tiến độ thi công.
Lưu trữ tập trung, dễ truy xuất
Toàn bộ hồ sơ RFA cần được lưu trữ có hệ thống, bao gồm: nội dung đề xuất, bản vẽ, phản hồi, quyết định phê duyệt và các tài liệu liên quan.
- Nghiệm thu: xác nhận hạng mục đã thi công đúng theo nội dung được phê duyệt
- Quyết toán: đối chiếu khối lượng, chi phí phát sinh và phạm vi thay đổi
- Kiểm soát tranh chấp: truy xuất lại toàn bộ quá trình ra quyết định tại từng thời điểm
Trong thực tế triển khai, các tranh chấp lớn trong xây dựng hiếm khi đến từ bản thân thay đổi kỹ thuật, mà chủ yếu xuất phát từ việc thiếu hồ sơ RFA đầy đủ để chứng minh thay đổi đã được phê duyệt hợp lệ.
Ứng dụng phần mềm trong quản lý RFA
Khi quy mô dự án xây dựng tăng lên, việc quản lý RFA bằng Excel hoặc email riêng lẻ thường không còn đáp ứng được yêu cầu vận hành thực tế. Dữ liệu dễ bị phân tán, khó kiểm soát phiên bản, trong khi quy trình phê duyệt phụ thuộc nhiều vào trao đổi thủ công giữa các bên.
Điều này khiến việc theo dõi trạng thái RFA thiếu nhất quán, đồng thời không có đủ dữ liệu để đánh giá hiệu suất xử lý trong toàn dự án.
Việc số hóa quy trình RFA bằng phần mềm quản lý dự án xây dựng giúp chuẩn hóa toàn bộ luồng công việc trên một hệ thống thống nhất:
- Tập trung toàn bộ RFA trong một nền tảng duy nhất, dễ truy xuất và kiểm soát
- Chuẩn hóa workflow phê duyệt, giảm phụ thuộc vào email và trao đổi thủ công
- Theo dõi trạng thái xử lý theo thời gian thực, hạn chế tình trạng chậm hoặc bỏ sót
- Cảnh báo các RFA tồn đọng để tránh ảnh hưởng tiến độ thi công
Trong thực tế triển khai, các dự án chuyển từ quản lý thủ công sang hệ thống phần mềm thường cải thiện rõ rệt tốc độ xử lý RFA, đồng thời giảm sai sót phát sinh do thiếu thông tin hoặc thiếu nhất quán giữa các bên tham gia dự án.
Kết luận
RFA là cơ chế kiểm soát thay đổi quan trọng trong xây dựng, giúp mọi điều chỉnh về thiết kế, vật liệu hay biện pháp thi công được xem xét và phê duyệt trước khi triển khai. Khi được vận hành đúng, RFA giúp dự án kiểm soát tốt chi phí, tiến độ và chất lượng, đồng thời giảm rủi ro sai lệch trong quá trình thi công.
Các dự án quản lý RFA tốt thường hạn chế được phát sinh, tăng tính minh bạch giữa các bên và giảm đáng kể rủi ro tranh chấp khi nghiệm thu và quyết toán.
