Quản lý nhà thầu phụ là quá trình kiểm soát từ lựa chọn, ký hợp đồng, giao việc đến theo dõi tiến độ, chất lượng, khối lượng, nghiệm thu và thanh toán. Khi có nhiều nhà thầu cùng tham gia, doanh nghiệp cần quản lý tập trung để tránh chồng chéo trách nhiệm, sai lệch dữ liệu và ảnh hưởng tiến độ dự án. Bài viết phân tích quy trình, tiêu chí và cách ứng dụng công nghệ để quản lý nhà thầu phụ hiệu quả.
Quản lý nhà thầu phụ là gì?

Quản lý nhà thầu phụ là quá trình kiểm soát toàn bộ hoạt động của nhà thầu phụ trong suốt vòng đời dự án. Phạm vi quản lý gồm hồ sơ năng lực, hợp đồng, phạm vi công việc, tiến độ, chất lượng, khối lượng, nghiệm thu, thanh toán và các vấn đề phát sinh.
Nhà thầu phụ là đơn vị được nhà thầu chính thuê để thực hiện một phần công việc thuộc phạm vi hợp đồng xây dựng với chủ đầu tư. Tùy dự án, nhà thầu phụ có thể đảm nhận các hạng mục như kết cấu thép, MEP, PCCC, hoàn thiện hoặc lắp đặt thiết bị. Mỗi nhà thầu phụ gắn với một phạm vi công việc, trách nhiệm và tiến độ riêng trong tổng thể dự án.
Quản lý nhà thầu phụ gồm những nội dung nào?
Quản lý nhà thầu phụ tập trung vào việc kiểm soát nhà thầu theo từng giai đoạn và kết quả thực hiện công việc. Các nội dung thường xoay quanh năng lực, hợp đồng, tiến độ, chất lượng, khối lượng, nghiệm thu, thanh toán và hiệu suất.
Quản lý hồ sơ và năng lực
Quản lý hồ sơ và năng lực giúp doanh nghiệp đánh giá nhà thầu phụ trước khi lựa chọn. Nội dung thường gồm thông tin pháp lý, kinh nghiệm dự án, năng lực chuyên môn, nhân sự, máy móc, thiết bị và các chứng chỉ theo yêu cầu.
Quản lý hợp đồng và phạm vi công việc
Quản lý hợp đồng và phạm vi công việc giúp xác định rõ trách nhiệm và cam kết của nhà thầu phụ sau khi được lựa chọn. Doanh nghiệp cần theo dõi các điều khoản hợp đồng, gói công việc được giao, yêu cầu kỹ thuật, khối lượng, mốc tiến độ và điều kiện nghiệm thu.
Quản lý tiến độ
Quản lý tiến độ nhằm kiểm soát tình trạng thực hiện công việc của từng nhà thầu phụ so với kế hoạch. Doanh nghiệp theo dõi các mốc bắt đầu, hoàn thành, khối lượng thực hiện và công việc phụ thuộc để phát hiện nguy cơ chậm tiến độ và có phương án xử lý.
Quản lý chất lượng và an toàn
Quản lý chất lượng và an toàn nhằm đảm bảo nhà thầu phụ thi công đúng yêu cầu kỹ thuật và tuân thủ quy định của dự án. Nội dung quản lý gồm kiểm tra chất lượng, nghiệm thu, lỗi kỹ thuật, yêu cầu khắc phục, tình trạng an toàn và các vấn đề phát sinh tại công trường.
Quản lý khối lượng, nghiệm thu và thanh toán
Quản lý khối lượng, nghiệm thu và thanh toán nhằm đối chiếu công việc đã thực hiện với phạm vi hợp đồng và hồ sơ nghiệm thu trước khi thanh toán. Các hồ sơ như khối lượng hoàn thành, bảng giá trị công việc và tài liệu hỗ trợ cần được liên kết để làm cơ sở xử lý thanh toán.
Đánh giá hiệu suất nhà thầu phụ
Đánh giá hiệu suất giúp doanh nghiệp ghi nhận kết quả thực hiện của từng nhà thầu phụ và làm cơ sở cho các quyết định lựa chọn sau này. Các tiêu chí có thể gồm tiến độ, chất lượng, an toàn, khả năng phối hợp, mức độ tuân thủ và khả năng xử lý vấn đề. Việc lưu lại lịch sử thực hiện cũng tạo dữ liệu để doanh nghiệp so sánh và đánh giá nhà thầu qua nhiều dự án.
Quy định về quản lý nhà thầu phụ
Theo khoản 2 Điều 141 Nghị định 214/2025/NĐ-CP, quy định về quản lý nhà thầu phụ gồm:
a) Nhà thầu được ký kết hợp đồng với các nhà thầu phụ trong danh sách các nhà thầu phụ nêu trong hồ sơ dự thầu, hồ sơ đề xuất hoặc ký với nhà thầu phụ được chủ đầu tư chấp thuận để tham gia thực hiện công việc xây lắp; tư vấn; phi tư vấn; dịch vụ liên quan của gói thầu cung cấp hàng hóa; công việc thuộc gói thầu hỗn hợp. Việc sử dụng nhà thầu phụ sẽ không làm thay đổi các nghĩa vụ của nhà thầu. Nhà thầu phải chịu trách nhiệm về khối lượng, chất lượng, tiến độ và các trách nhiệm khác đối với phần công việc do nhà thầu phụ thực hiện;
b) Việc thay thế, bổ sung nhà thầu phụ quy định tại điểm a khoản này hoặc thay đổi nội dung thầu phụ nêu trong hồ sơ dự thầu, hồ sơ đề xuất chỉ được thực hiện khi được chủ đầu tư, tư vấn giám sát chấp thuận và không vượt mức tối đa giá trị công việc dành cho nhà thầu phụ nêu trong hợp đồng; việc sử dụng nhà thầu phụ phải phù hợp với nhu cầu của nhà thầu trong thực hiện hợp đồng, nhà thầu phụ phải đáp ứng về năng lực, kinh nghiệm theo yêu cầu của nhà thầu;
c) Nhà thầu chịu trách nhiệm lựa chọn, sử dụng các nhà thầu phụ có năng lực và kinh nghiệm đáp ứng yêu cầu thực hiện các công việc được giao. Trường hợp sử dụng nhà thầu phụ đặc biệt thực hiện công việc quan trọng của gói thầu theo yêu cầu của hồ sơ mời thầu, việc đánh giá năng lực và kinh nghiệm của nhà thầu phụ đặc biệt được thực hiện theo quy định nêu trong hồ sơ mời thầu. Khi sử dụng nhà thầu phụ đặc biệt, nhà thầu không bắt buộc phải đáp ứng yêu cầu về năng lực, kinh nghiệm đối với phần công việc giao cho nhà thầu phụ đặc biệt;
d) Nhà thầu chịu trách nhiệm thanh toán đầy đủ, đúng tiến độ cho nhà thầu phụ theo đúng thỏa thuận giữa nhà thầu với nhà thầu phụ.
Tiêu chí lựa chọn và đánh giá nhà thầu phụ

Lựa chọn nhà thầu phụ cần dựa trên năng lực thực hiện, kinh nghiệm, nguồn lực và khả năng đáp ứng yêu cầu của từng phần việc trong dự án. Việc đánh giá nên được thực hiện trước khi ký hợp đồng và tiếp tục trong quá trình triển khai để có cơ sở kiểm soát chất lượng và lựa chọn nhà thầu phụ cho các dự án tiếp theo.
- Năng lực và kinh nghiệm: Kiểm tra hồ sơ năng lực, kinh nghiệm thực hiện các công việc tương tự và khả năng đáp ứng yêu cầu kỹ thuật của hạng mục được giao. Với những công việc có yêu cầu chuyên môn cao, cần xem xét năng lực của đội ngũ kỹ thuật, chứng chỉ hoặc các điều kiện chuyên môn liên quan.
- Nguồn lực thực hiện: Đánh giá khả năng huy động nhân sự, máy móc, thiết bị và vật tư theo yêu cầu của dự án. Nhà thầu phụ cần có đủ nguồn lực để triển khai công việc theo tiến độ đã cam kết, đặc biệt với các hạng mục có yêu cầu về thời gian hoặc khối lượng lớn.
- Khả năng đáp ứng tiến độ: Xem xét kế hoạch huy động nguồn lực, tiến độ thực hiện và khả năng phối hợp với Tổng thầu và các bên liên quan. Nhà thầu phụ cần có phương án tổ chức công việc phù hợp với tiến độ tổng thể của dự án và khả năng xử lý khi kế hoạch có thay đổi.
- Khả năng đáp ứng chất lượng: Đánh giá quy trình kiểm soát chất lượng, nhân sự phụ trách và phương thức kiểm tra trong quá trình thi công. Các yêu cầu về vật liệu, kỹ thuật, tiêu chuẩn nghiệm thu và hồ sơ chất lượng cần được xác định rõ trước khi giao việc.
- Khả năng phối hợp và quản lý hồ sơ: Đánh giá khả năng tiếp nhận yêu cầu, cập nhật tiến độ, phối hợp xử lý công việc và cung cấp hồ sơ theo yêu cầu của dự án. Việc quản lý đầy đủ biên bản, hồ sơ nghiệm thu, khối lượng và các tài liệu liên quan giúp Tổng thầu có cơ sở theo dõi và đối soát trong quá trình thực hiện.
- Lịch sử thực hiện và mức độ uy tín: Xem xét kết quả thực hiện các hợp đồng trước đây, khả năng đáp ứng cam kết và các vấn đề từng phát sinh trong quá trình thi công. Đây là cơ sở để Tổng thầu đánh giá mức độ phù hợp của nhà thầu phụ trước khi tiếp tục hợp tác.

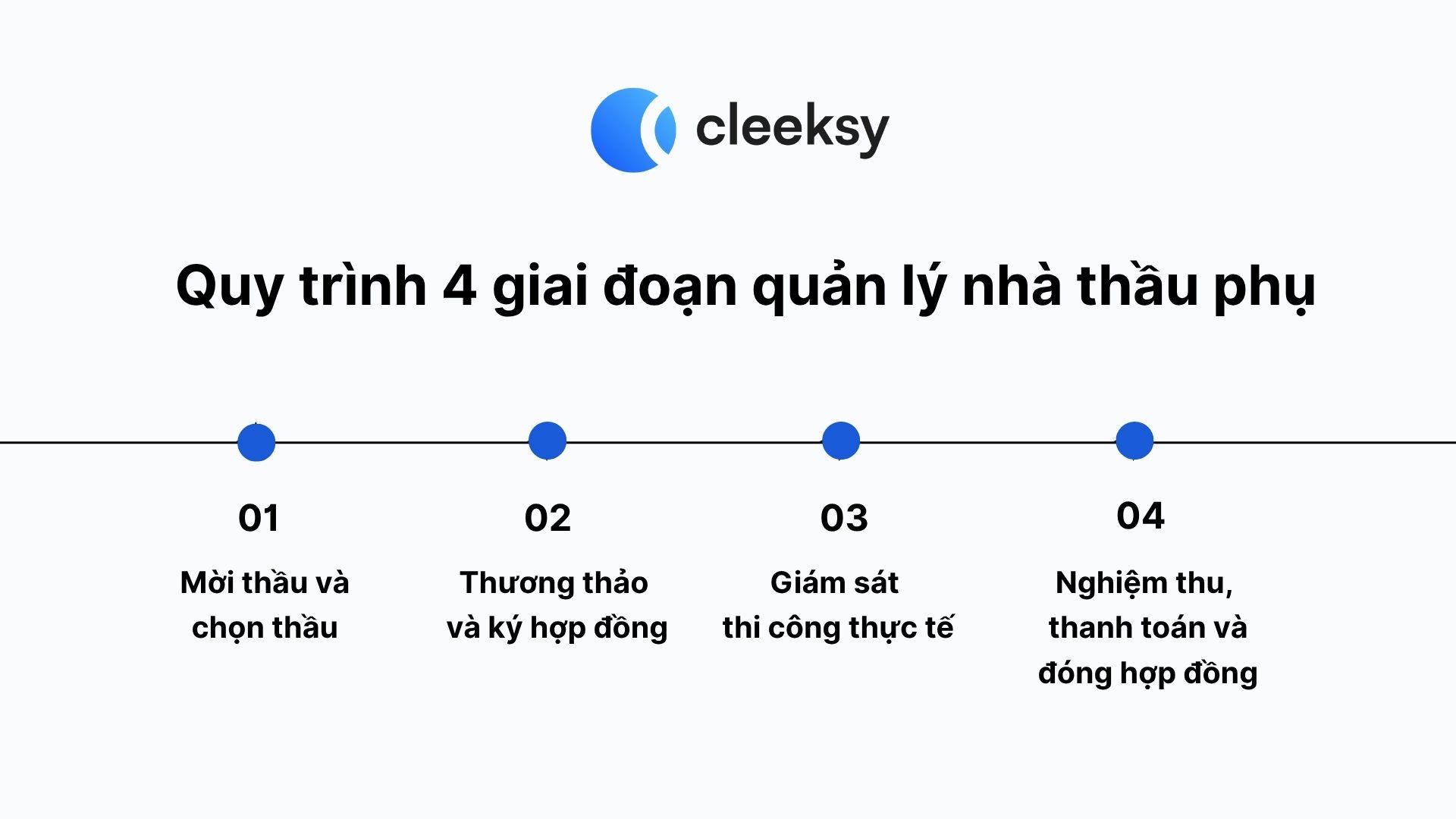

Quy trình 4 giai đoạn quản lý nhà thầu phụ
Quản lý nhà thầu phụ nên được thực hiện theo một quy trình xuyên suốt từ lúc lựa chọn đến khi đóng hợp đồng. Ở mỗi giai đoạn, tổng thầu cần xác định rõ ai thực hiện, kiểm soát nội dung nào, hồ sơ nào cần lưu và điều kiện để chuyển sang bước tiếp theo.
Giai đoạn 1: Mời thầu và chọn thầu
Tổng thầu bắt đầu bằng việc bóc tách hạng mục cần giao thầu, xác định rõ khối lượng, yêu cầu kỹ thuật, tiến độ và các điều kiện thi công. Sau đó, gửi RFQ cho các nhà thầu phụ phù hợp để thu thập báo giá và hồ sơ năng lực.
Khi đánh giá, không nên chỉ so sánh giá. Tổng thầu cần đối chiếu tối thiểu:
- Năng lực và kinh nghiệm: dự án tương tự, nhân sự chủ chốt, năng lực chuyên môn.
- Khối lượng và đơn giá: phạm vi báo giá, đơn vị tính, điều kiện áp dụng đơn giá.
- Tiến độ: thời gian huy động, thời gian thi công và khả năng đáp ứng tiến độ tổng thể.
- Nguồn lực: nhân công, máy móc, thiết bị và khả năng huy động vật tư.
- Điều kiện thi công: biện pháp thi công, yêu cầu mặt bằng và khả năng phối hợp với các bên.
Đầu ra cần có: Bảng so sánh các nhà thầu phụ, hồ sơ năng lực và đề xuất lựa chọn nhà thầu phụ.
Giai đoạn 2: Thương thảo và ký hợp đồng
Sau khi lựa chọn, Tổng thầu cần chốt rõ nhà thầu phụ được giao làm gì, khối lượng nào, đơn giá nào và chịu trách nhiệm đến đâu trước khi ký hợp đồng.
Các nội dung cần kiểm tra trước khi ký gồm:
- Phạm vi và khối lượng công việc được giao.
- Bản vẽ, tiêu chuẩn kỹ thuật và yêu cầu chất lượng áp dụng.
- Tiến độ, mốc bàn giao và điều kiện huy động.
- Đơn giá, giá trị hợp đồng và phương thức thanh toán.
- Điều kiện nghiệm thu và hồ sơ làm căn cứ thanh toán.
- Trách nhiệm của mỗi bên khi phát sinh thay đổi hoặc chậm tiến độ.
- Yêu cầu về nhân sự, thiết bị, vật tư và hồ sơ phục vụ thi công.
Đầu ra cần có: Hợp đồng thầu phụ và bảng khối lượng được hai bên xác nhận. Đây là cơ sở để đối chiếu khi phát sinh thay đổi, nghiệm thu và thanh toán.
Giai đoạn 3: Giám sát thi công thực tế
Trong quá trình thi công, Tổng thầu cần chuyển từ kiểm tra hồ sơ sang kiểm soát thực tế tại công trường. Các nội dung phải được theo dõi theo từng hạng mục và mốc tiến độ thay vì chỉ kiểm tra khi công việc đã hoàn thành.
Có thể tổ chức kiểm soát theo 4 nhóm:
| Nội dung | Cần kiểm soát |
| Tiến độ | Khối lượng kế hoạch, khối lượng thực tế, mốc hoàn thành, công việc đang chậm |
| Chất lượng | Vật tư đầu vào, biện pháp thi công, kết quả kiểm tra, lỗi và yêu cầu khắc phục |
| Nguồn lực | Nhân công, máy móc, thiết bị và khả năng đáp ứng kế hoạch |
| Phát sinh | RFI, thay đổi thiết kế, yêu cầu bổ sung, vấn đề ảnh hưởng đến tiến độ hoặc chi phí |
Khi phát sinh vấn đề, cần ghi nhận nội dung, người phụ trách, thời hạn xử lý và trạng thái. Những thay đổi ảnh hưởng đến khối lượng, chi phí hoặc tiến độ cần được xác nhận trước khi thực hiện theo quy trình của dự án.
Đầu ra cần có: nhật ký/biên bản kiểm tra, cập nhật tiến độ, hồ sơ chất lượng, danh sách vấn đề phát sinh và tình trạng xử lý.
Giai đoạn 4: Nghiệm thu, thanh toán và đóng hợp đồng
Khi nhà thầu phụ hoàn thành một phần hoặc toàn bộ công việc, Tổng thầu tiến hành đối chiếu khối lượng thực tế với khối lượng trong hợp đồng và hồ sơ thi công trước khi nghiệm thu.
Quy trình thực hiện thường gồm các bước: hoàn thành công việc, kiểm tra chất lượng, xác nhận khối lượng, nghiệm thu, hoàn thiện hồ sơ, thanh toán và đóng hợp đồng.
Trước khi thực hiện thanh toán, Tổng thầu cần kiểm tra tối thiểu:
- Khối lượng thực tế đã được xác nhận.
- Kết quả nghiệm thu đạt yêu cầu.
- Hồ sơ chất lượng và hồ sơ hoàn công đã đầy đủ theo yêu cầu.
- Các công việc tồn đọng và yêu cầu khắc phục đã được xử lý.
- Giá trị phát sinh, điều chỉnh và các khoản khấu trừ đã được đối chiếu.
- Công nợ và giá trị thanh toán còn lại đã được xác nhận.
Sau khi hoàn tất nghiệm thu, thanh toán và bàn giao, Tổng thầu nên đánh giá kết quả thực hiện của nhà thầu phụ dựa trên các tiêu chí như tiến độ, chất lượng, khối lượng, khả năng phối hợp và mức độ tuân thủ hợp đồng. Kết quả đánh giá được lưu cùng hồ sơ nhà thầu phụ để làm cơ sở tham khảo khi lựa chọn và phân công công việc cho các dự án tiếp theo.
Những vấn đề thường gặp khi quản lý nhiều nhà thầu phụ
Quản lý nhiều nhà thầu phụ cùng lúc dễ phát sinh chồng chéo về tiến độ, thông tin, khối lượng và trách nhiệm. Một số vấn đề thường gặp gồm:
Tiến độ giữa các nhà thầu phụ không đồng bộ
Các hạng mục trên công trường thường có quan hệ phụ thuộc. Một nhà thầu phụ chậm tiến độ có thể khiến nhà thầu khác không thể triển khai.
Ví dụ: Nhà thầu MEP chưa hoàn thành đường ống âm trần, đội trần thạch cao phải chờ mặt bằng. Tiến độ của một hạng mục kéo theo cả chuỗi công việc phía sau.
Thông tin và hồ sơ khó kiểm soát
Hồ sơ của nhiều nhà thầu phụ thường nằm ở nhiều file, email và nhóm trao đổi khác nhau. Khi cần đối chiếu, cán bộ phụ trách phải tìm kiếm từ nhiều nguồn.
Ví dụ: Để kiểm tra một đợt nghiệm thu, cán bộ công trường phải tìm biên bản, bảng khối lượng và hình ảnh thi công từ các nguồn khác nhau.
Khối lượng và thanh toán dễ phát sinh sai lệch
Khối lượng hợp đồng, khối lượng thực hiện, khối lượng nghiệm thu và giá trị thanh toán cần được cập nhật liên tục. Nếu dữ liệu không đồng nhất, việc đối soát sẽ mất nhiều thời gian.
Ví dụ: Nhà thầu phụ đề nghị thanh toán 1.000 m² hoàn thiện nhưng hồ sơ nghiệm thu mới xác nhận 850 m². Tổng thầu phải kiểm tra lại trước khi duyệt thanh toán.
Công việc phát sinh khó xác định người xử lý
Một vấn đề có thể liên quan đến nhiều nhà thầu phụ. Nếu không xác định rõ trách nhiệm, công việc dễ bị chuyển qua lại hoặc bỏ sót.
Ví dụ: Một khu vực chưa thể bàn giao vì MEP và đội hoàn thiện đều cho rằng bên còn lại phải xử lý trước. Tổng thầu phải can thiệp để xác định trách nhiệm và thời hạn hoàn thành.
Cách quản lý nhà thầu phụ hiệu quả

Quản lý nhà thầu phụ cần được thực hiện xuyên suốt từ khi giao việc đến khi nghiệm thu và thanh toán. Tổng thầu cần duy trì dữ liệu thống nhất về nhà thầu, công việc, tiến độ, khối lượng và trách nhiệm trong từng giai đoạn.
- Quản lý tập trung thông tin nhà thầu: Hồ sơ của mỗi nhà thầu phụ nên được quản lý thống nhất, từ năng lực, hợp đồng, phạm vi công việc đến hồ sơ nghiệm thu và thanh toán. Khi cần kiểm tra một hạng mục, Tổng thầu có thể tra cứu ngay hồ sơ thay vì tìm lại thông tin từ nhiều file hoặc nhóm trao đổi khác nhau.
- Giao việc rõ phạm vi và trách nhiệm: Mỗi công việc cần xác định rõ nhà thầu thực hiện, hạng mục, khối lượng, thời hạn và yêu cầu bàn giao. Ví dụ, nhà thầu MEP nhận thi công hệ thống điện tầng 5 với khối lượng theo BOQ và phải hoàn thành trước khi đội trần vào thi công. Khi phạm vi được chốt rõ, việc xác định trách nhiệm khi có sai lệch cũng cụ thể hơn.
- Theo dõi tiến độ theo từng hạng mục: Tổng thầu cần theo dõi tiến độ thực tế của từng nhà thầu và mối liên hệ giữa các hạng mục. Ví dụ, nhà thầu cửa nhôm chưa hoàn thành mặt dựng tầng 10 khiến đội hoàn thiện chưa thể sơn và xử lý khe tiếp giáp. Việc cập nhật trạng thái theo từng hạng mục giúp Tổng thầu nhận diện công việc đang gây ảnh hưởng đến dây chuyền thi công.
- Quản lý phát sinh đến khi hoàn tất: Phát sinh tại công trường cần được ghi nhận cùng người xử lý và thời hạn hoàn thành. Ví dụ, khi bản vẽ MEP thay đổi vị trí tuyến ống, Tổng thầu cần xác định phần việc nhà thầu phải điều chỉnh, khối lượng phát sinh và thời điểm hoàn thành trước khi chuyển sang bước nghiệm thu.
- Đối chiếu khối lượng trước khi thanh toán: Khối lượng hợp đồng cần được đối chiếu với thực tế thi công và kết quả nghiệm thu trước khi thanh toán. Ví dụ, nhà thầu hoàn thiện đề nghị thanh toán 1.200 m² sơn tường, trong khi biên bản nghiệm thu chỉ xác nhận 1.050 m². Số liệu này cần được kiểm tra và thống nhất trước khi lập hồ sơ thanh toán.
- Đánh giá nhà thầu từ kết quả thực tế: Sau mỗi hạng mục hoặc dự án, Tổng thầu nên ghi nhận kết quả thực hiện của nhà thầu phụ dựa trên tiến độ, chất lượng, khối lượng và khả năng phối hợp.
Phần mềm quản lý Cleeksy giúp quản lý nhà thầu phụ hiệu quả
Khi số lượng nhà thầu phụ và hạng mục thi công tăng, việc quản lý bằng Excel, hồ sơ giấy và các kênh trao đổi riêng lẻ dễ làm phân tán dữ liệu và khó kiểm soát tiến độ. Số hóa quản lý nhà thầu phụ giúp Tổng thầu tập trung thông tin, chuẩn hóa quy trình và theo dõi xuyên suốt quá trình thực hiện.
Cleeksy là nền tảng vận hành số cho phép doanh nghiệp chủ động thiết kế hệ thống theo quy trình và cách thức vận hành thực tế. Với hoạt động quản lý nhà thầu phụ, Cleeksy có thể kết nối dữ liệu, biểu mẫu và quy trình giữa các nghiệp vụ, tạo thành một luồng quản lý thống nhất trên cùng hệ thống.
- Quản lý thông tin và hồ sơ nhà thầu: Lưu trữ thông tin năng lực, kinh nghiệm, hồ sơ pháp lý, tài liệu và lịch sử thực hiện của từng nhà thầu phụ.
- Quản lý hợp đồng và phạm vi công việc: Theo dõi hạng mục, khối lượng, đơn giá, thời hạn, yêu cầu kỹ thuật và các điều khoản liên quan đến từng hợp đồng.
- Theo dõi tiến độ: Theo dõi và cập nhật tiến độ thực tế và theo dõi các công việc chậm hoặc có nguy cơ ảnh hưởng đến kế hoạch chung.
- Quản lý vấn đề và phát sinh: Ghi nhận vấn đề tại công trường, xác định người chịu trách nhiệm, thời hạn xử lý và theo dõi trạng thái đến khi hoàn tất.
- Quản lý khối lượng và nghiệm thu: Theo dõi khối lượng thực hiện, đối chiếu với hợp đồng và cập nhật kết quả nghiệm thu theo từng hạng mục.
- Quản lý thanh toán: Liên kết khối lượng nghiệm thu với hồ sơ thanh toán, theo dõi giá trị đã thanh toán, còn phải thanh toán và các khoản điều chỉnh.
Kết luận
Quản lý nhà thầu phụ bao quát toàn bộ quá trình từ lựa chọn, hợp đồng, giao việc, giám sát thi công đến nghiệm thu, thanh toán và đánh giá. Để hạn chế sai lệch về tiến độ, chất lượng, khối lượng và trách nhiệm, Tổng thầu cần chuẩn hóa quy trình và quản lý tập trung dữ liệu nhà thầu.
